金洲纸业PM4单挂改造提速纪实

发布时间:2024年02月28日

龙年伊始,万象更新!当大家还沉浸在新春的喜悦中时,金洲二车间于大年初六启动了PM4改造项目。

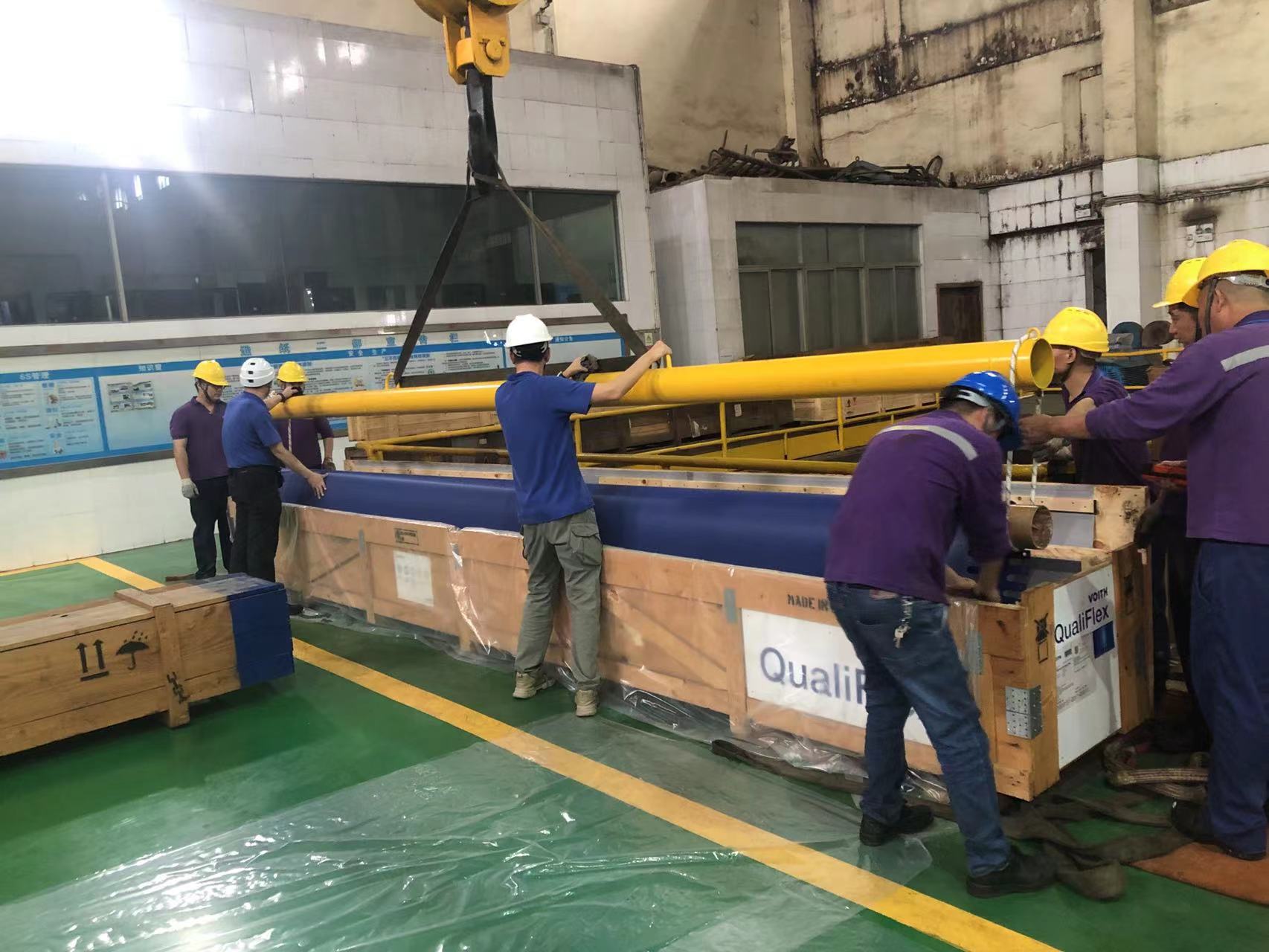

在春节的欢声笑语中,各相关专业的负责人毅然决然地放下了与亲友团聚的温馨时光,义无反顾地重返了工作岗位。他们深知责任重于泰山,迅速投入到紧张而有序的工作中,以确保本次改造任务的顺利推进。他们的辛勤付出和无私奉献,不仅彰显了专业精神,更体现了对工作的高度负责和敬业精神。无锡维科公司和锐帆公司的施工队伍也按时抵达现场,经过安全培训和现场施工安全交底工作后,大家满怀着工作热情投入到了施工现场。

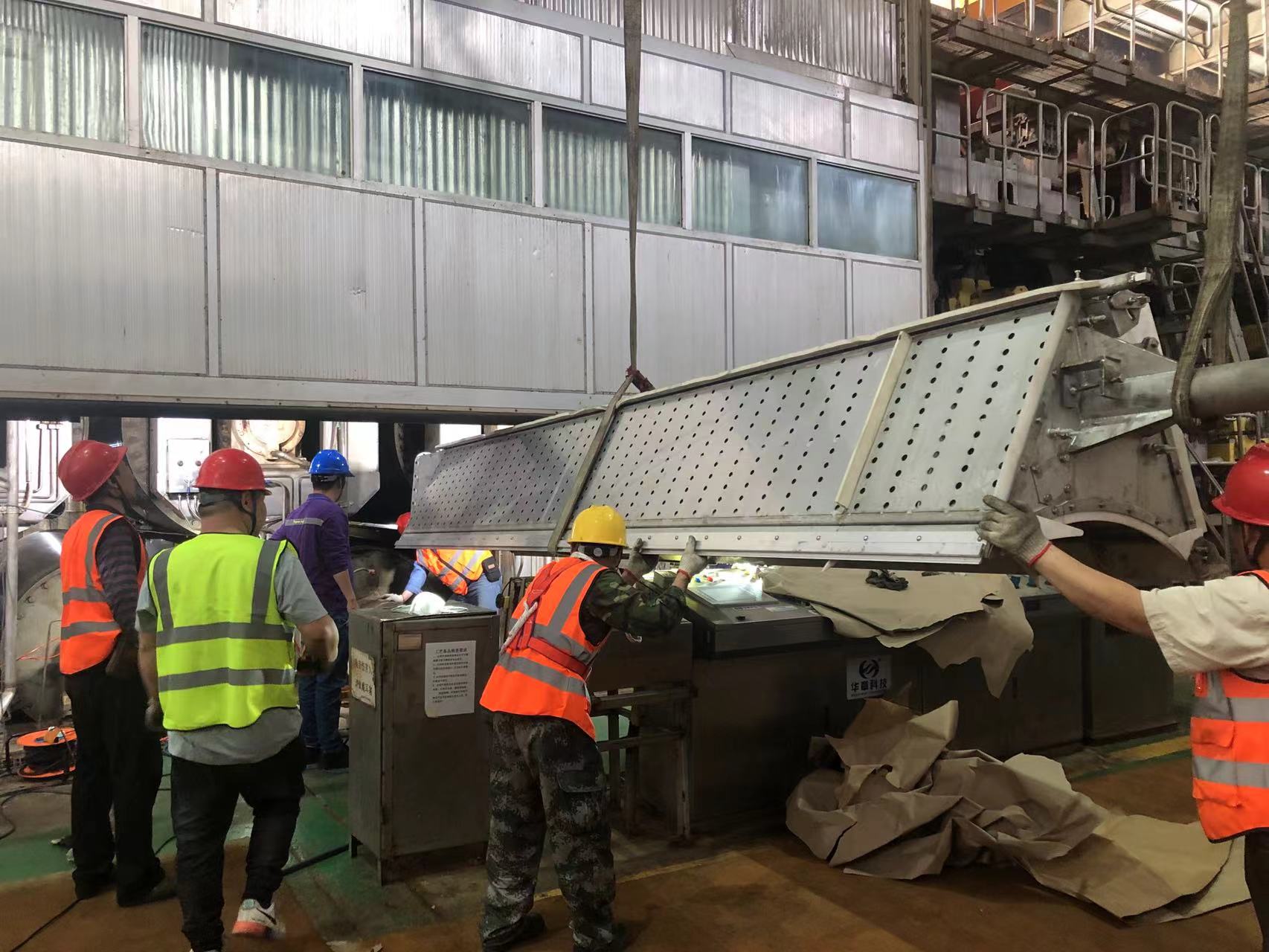

本次改造任务借鉴了金洲三车间的施工经验,优化工作流程,显著提高了改造效率。但在具体施工过程中,无锡维科公司碰到了汽罩门高度不够、风机对口位置偏移等难题,恰好又逢到百年难遇的极寒冰冻天气,后续补给人员难以及时到位,人手不足给施工进度造成了较大的影响。在生产副总庞总的及时指挥下,无锡维科公司连夜组织讨论并确定了解决方案。

大家齐心协力,很快调整了既定的实施方案:无锡维科公司稳抓稳打,在PM6改造经验的基础上,优化了人员搭配,制定了10日完成方案;无锡维科通风系统施工单位吸取了金洲三车间的施工经验,及时分工,详细部署,在人员受天气因素影响不能全面到位的情况下,积极组织优先施工项目,采取加班补足的方案及时赶上了施工进度。最终在如期完成改造项目。

在这次金洲PM4技改实施周期内,各配合部门通力合作,也起到了非常理想的效果。首先安监部本着春节放假不放松的工作精神,正月初六就及时派出了安全培训小组对各施工单位进行了充分的安全培训工作,造纸二部作为接待单位在正月初五就开始了外单位的相关接待工作,住宿、就餐、出入证等各项工作有条不紊的做好了安排;企管部和生产办以及安监部各巡查小组每天不定时进行现场安全监督巡查,充分做到了各项隐患的及时排除工作,为项目“零事故”目标打下了坚实基础。在庞总的组织下,各专业部门以及施工单位每日举行碰头会,及时协调进度问题和施工难点问题,为次日的施工进度打下了坚实基础。

2024年2月28日8:30,在公司高层的确认下,金洲PM4改造项目比既定目标提前两天完成,提前进行上料开机目标。此时各专业严阵以待,充分准备,从上浆到开机上卷不到一小时就完成了所有调试目标。时间来到9:39,随着响亮的鞭炮声响起,金洲PM4顺利完成了单挂以及稳纸风箱和水刀换卷改造项目任务。

金洲PM4的顺利投入运行,为金洲纸业低克重高车速稳定生产再上新台阶增添了一笔浓墨重彩!相信金洲的明天更精彩!
